AI怎么做项目问题清单:问题证据、责任人、截止时间和状态提示词

用 AI 把会议、测试和群聊中的已发生问题整理成项目问题清单,记录现象、证据、影响、优先级、负责人、下一动作、根因和关闭标准。

项目问题清单也叫 Issue Log,用来跟踪已经发生、正在影响项目的事项。它不能只写“接口有问题”“数据不对”“客户不满意”,因为这种描述无法复现、无法分级,也无法判断何时可以关闭。AI 适合从会议、测试和群聊中提取问题,但不能在证据不足时猜根因或随意指定责任人。

先区分问题、风险和普通任务

  • 问题:已经发生,例如接口响应超时,测试无法继续。
  • 风险:尚未发生但可能发生,例如供应商可能延期。
  • 任务:为完成目标安排的动作,例如准备测试数据。

尚未发生的事项应放入项目风险清单;聊天记录中的明确动作可以先用聊天记录转待办清单提示词提取,再判断哪些已经构成问题。

问题描述要先写现象和证据

“数据库有问题”是原因猜测,不是问题现象。更可靠的记录是:“7月22日14:10,在测试环境导入客户表时,20条记录中有2条因手机号包含空格失败,系统返回错误码E102;失败样本和日志已附。”先记录可观察事实,再由负责人验证根因。

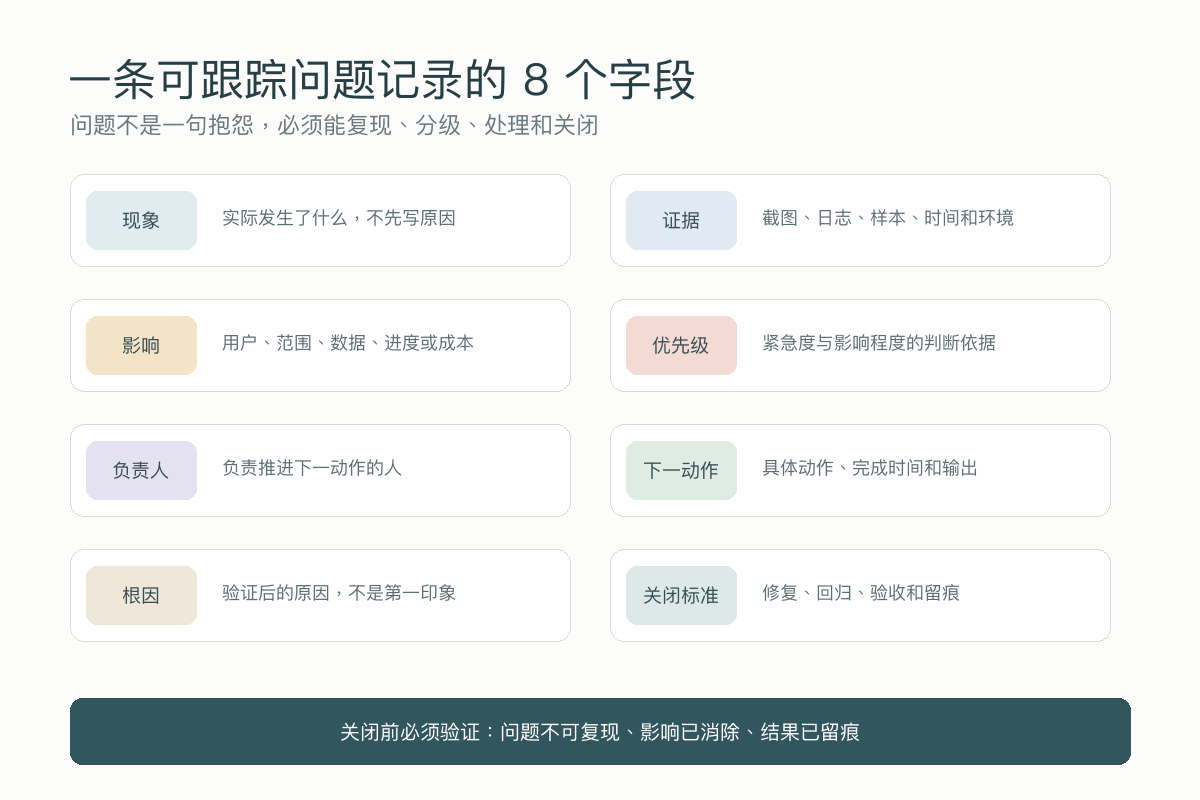

项目问题现象证据影响优先级负责人下一动作根因和关闭标准八个字段

可直接复制的项目问题清单提示词

你是一名项目问题登记助理。请根据我提供的会议记录、测试结果和沟通材料,提取已经发生并影响项目的问题,整理成可跟踪、可验证、可关闭的问题清单。不要编造根因、优先级、责任人、修复结果或完成日期。

项目名称:[填写]
项目目标和当前阶段:[填写]
原始记录:[粘贴会议、测试、工单或群聊内容]
已有证据:[截图、日志、样本、时间和环境]
团队角色:[填写可以负责确认和处理的角色]
里程碑与限制:[填写]
优先级标准:[如P0-P3定义,没有则写待制定]

请输出:
1. 问题清单表格,每条包含:
   - 问题编号和简短标题
   - 发现时间、发现人和环境
   - 可观察现象
   - 复现步骤和证据位置
   - 影响对象、范围和严重程度
   - 紧急程度与优先级依据
   - 当前状态
   - 问题负责人
   - 下一动作、执行人、截止时间和预期输出
   - 已验证根因或待验证假设
   - 临时绕行方案
   - 关闭标准、验证人和关闭证据
2. 非问题事项:风险、普通任务、重复记录和信息不足项
3. 需要立即升级的问题及依据
4. 信息缺口:缺少日志、样本、时间、环境或责任边界的条目

规则:
- 先写实际现象,再写原因假设,未验证原因不得写成结论
- 相同现象只有在环境、影响和处理方式一致时才能合并
- 严重程度表示影响大小,优先级表示处理顺序,两者不能混用
- 负责人负责推动问题关闭,不代表一定是造成问题的人
- 下一动作必须具体到执行人、日期和可观察输出
- 关闭不能只写“已处理”,必须包含修复、回归、验收和证据
- 涉及数据泄露、资金、安全或大面积不可用时标记立即升级

输出后自检:
- 每条问题是否已经发生并有事实证据
- 是否能由另一名成员按记录复现或核对
- 优先级是否引用统一标准
- 下一动作是否能直接进入任务系统
- 关闭标准是否可以客观验证

示例:客户数据导入失败

错误记录:客户数据质量差,需要后端尽快处理。

可跟踪记录:

  • 现象:7月22日14:10在测试环境导入20条客户记录,2条返回E102,失败记录的手机号字段包含前后空格。
  • 影响:当前失败率10%,阻塞这2条样本进入后续匹配测试,其余18条不受影响。
  • 优先级:P2。影响部分测试数据,有临时手工清洗方案,未影响生产用户。
  • 下一动作:数据负责人7月23日12:00前提供清洗规则;后端负责人确认系统是否应自动去除空格。
  • 根因:待验证。当前只确认失败记录存在空格,尚未证明这是唯一原因。
  • 关闭标准:失败样本重新导入成功;新增带前后空格的回归用例通过;测试负责人附结果截图。

如果问题来自客服对话,可以先用客服对话质检提示词提取证据;如果需要用数据判断影响范围,可结合AI数据分析报告提示词,但相关性不能直接写成根因。

严重程度和优先级不要混用

严重程度描述影响,例如数据丢失、核心流程不可用或少量用户受影响;优先级描述处理顺序,还会考虑是否有绕行方案、是否临近上线和资源是否可用。高严重问题通常优先,但两者并不完全相同。团队应先约定P0至P3标准,再让AI按该标准归类。

关闭问题前必须完成四步

  1. 修复或执行已批准的处理方案。
  2. 按原复现步骤验证现象消失。
  3. 完成相关回归测试,确认没有引入新问题。
  4. 由指定验证人确认,并附日志、截图或验收记录。

AI整理问题清单的失败边界

AI 不能从一句“系统很慢”判断根因,也不能把提出问题的人自动设为负责人。安全事故、资金异常、隐私泄露和生产大面积故障应按组织应急流程立即升级。高频重复问题稳定后,可以用SOP标准作业流程提示词沉淀预防和处理步骤。
