AI怎么做项目风险清单:概率、影响、责任人和应对措施提示词

用 AI 根据项目目标、里程碑、依赖和历史问题生成项目风险清单,区分风险与已发生问题,评估概率和影响,制定触发信号、应对动作、责任人及复查日期。

项目出问题前,多半有预兆——只是没人把它记下来。接口文档晚交付三天,没人记;测试数据里两条手机号带空格,没人记;”领导想加个短信登录”,还是没人记。等真正出事了,全项目组回头翻记录,谁都说不清当初到底看到了什么。项目管理里那张风险登记表,就是专门跟”没人记”对着干的:它不追求”我们考虑得很全面”的自我安慰,而是把可能影响目标的事提前写下来,排好责任人、触发信号和应对动作,让预兆在变成事故之前就被看见。

这张表真正的运转方式,不是启动会开完就收进抽屉,而是像一条流水线:还没发生的,先以”风险”的身份进表;某天预兆变成现实,这一行就升级成”问题”;问题大到要改范围、改日期、加预算,就再往上走一步,变成”需求变更单”。三个环节共用一张表,字段一层层长出来,责任人跟着换,这才叫项目跟踪。下面就从这张表的第一栏开始讲。

第一栏先分清楚:这事还没发生,只是可能发生

建表第一件事,是把”风险””问题””任务”三个词分清楚,分错了整张表都会乱。

  • 风险:尚未发生但可能发生的事,比如供应商可能延期、第三方接口文档可能给不出来。
  • 问题:已经发生、正在影响项目的事,比如接口响应超时,测试没法继续。
  • 任务:为完成目标安排的动作,比如准备测试数据。

很多团队的风险清单里混着”上个月已经发生的延期”和”这周要干的活”,就是因为没先做这一步。已发生的事应该进问题清单,普通动作应该进任务系统,只有”还没发生但有不确定性”的事项,才配留在风险清单里。

光分清类别还不够,风险描述本身要能跟踪。”接口有风险”这句话没法跟踪——什么接口、什么风险、什么时候、影响谁,全都没写。更清楚的写法是:”由于第三方接口文档尚未确认,联调可能晚于计划开始,导致核心流程测试时间被压缩。”这半句话分别交代了原因(文档没确认)、可能发生的事件(联调晚开始)和对目标的影响(测试时间被压缩),后续才能给它设触发信号、安排责任人。

喂给AI的事实,决定它识别的深度

想让AI帮你找风险,先把项目事实输入完整:项目目标、范围、关键里程碑、外部依赖、参与团队、预算或资源限制、历史相似项目踩过的坑、不能变的约束,最好都列上。需求边界还模糊的,先用写PRD的提示词把功能、规则和非目标敲定;时间安排乱成一团,就先把月度工作计划理顺。AI能从计划、依赖和历史问题里把风险翻出来,但概率多高、资源能不能给、风险接不接受,这些判断只能由团队拍板。

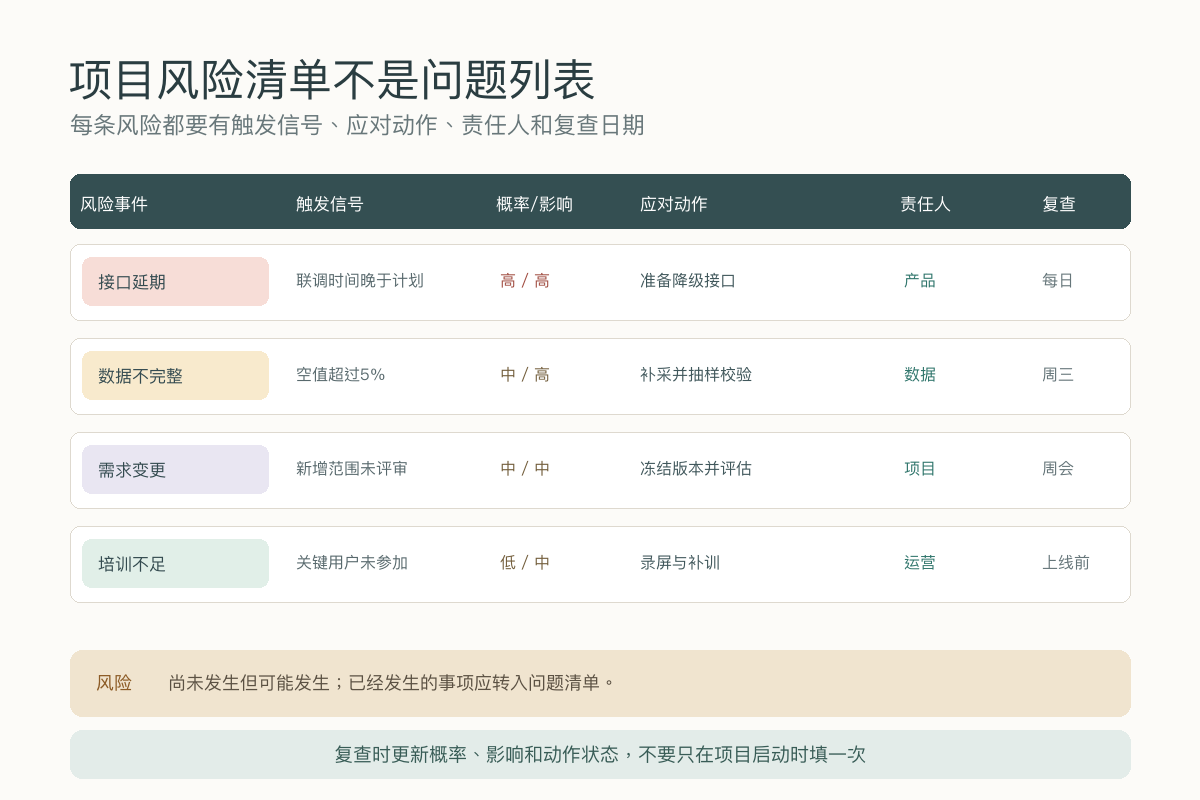

包含风险事件触发信号概率影响应对动作责任人和复查日期的项目风险清单

可直接复制的项目风险清单提示词

下面这段提示词把上面说的字段全部收进去,复制后把方括号里的内容替换成你的项目事实即可。

你是一名项目风险登记助理。请根据我提供的项目事实,识别尚未发生但可能影响项目目标的风险,整理成可跟踪的风险清单。不要编造预算、人员承诺、发生概率、供应商能力或管理层决定。

项目目标:[填写最终要达成的结果]
项目范围与非范围:[填写]
关键里程碑:[日期、交付物、验收人]
参与团队和责任边界:[填写]
外部依赖:[供应商、接口、审批、数据、场地等]
资源限制:[人员、预算、时间、设备]
历史问题:[相似项目出现过什么]
不可变约束:[法规、合同、上线窗口等]
当前已发生问题:[填写,避免误列为风险]

请输出:
1. 风险识别摘要:按范围、进度、质量、资源、依赖、合规和运营分类
2. 风险清单表格,每条包含:
   - 风险编号
   - 风险描述,使用"由于……可能发生……从而影响……"格式
   - 证据或判断依据
   - 发生概率:高/中/低,并说明依据
   - 影响程度:高/中/低,说明影响哪个目标或里程碑
   - 风险等级
   - 早期触发信号
   - 预防动作
   - 风险发生后的应急动作
   - 风险责任人
   - 动作截止日期
   - 下次复查日期
   - 当前状态
3. 已发生问题清单:从风险中单独移出
4. 需要管理层或专业人员决策的事项
5. 本周优先跟踪的前 5 项风险及原因

规则:
- 只有尚未发生且存在不确定性的事项才写入风险清单
- 概率和影响没有证据时写"待团队评估",不要假装精确
- 风险责任人负责监控和推动动作,不等于对风险结果负责
- 预防动作和应急动作必须分开
- 动作要包含负责人、完成时间和可观察结果
- 合同、法律、财务、安全和隐私风险只做识别,交专业人员判断
- 不把"加强沟通、持续关注、及时处理"当作完整应对措施

输出后自检:
- 每条是否同时写明原因、可能事件和影响
- 是否把已经发生的问题错误列为风险
- 高风险是否有触发信号、具体动作、责任人和复查日期
- 概率与影响是否有事实依据
- 应对动作是否真的能降低概率、降低影响或缩短恢复时间

拿”第三方接口延期”举例:这一行怎么填才不空

模糊写法是”第三方接口可能延期,需要持续关注”——这行字填进表里等于没填。换成登记表写法,同一件事就变成了可以跟踪的一行:

风险描述:由于第三方尚未提供正式接口文档和测试环境,联调可能晚于 7 月 25 日开始,从而压缩核心交易流程的测试时间并影响 8 月 5 日验收。

  • 判断依据:文档交付已比原计划晚 3 天,测试账号仍未开通。
  • 触发信号:7 月 23 日下班前仍未收到接口文档或测试账号。
  • 预防动作:接口负责人在 7 月 22 日确认最小字段清单;产品负责人准备模拟数据和降级流程。
  • 应急动作:触发后先验证核心链路,非关键能力移至下一版本,并提交范围变更评审。
  • 复查安排:责任人每日更新交付状态,项目经理在周会重新评估概率和影响。

应对策略翻来覆去就四类:规避,调整方案,移除产生风险的做法或依赖;降低,通过测试、备份、拆分或提前确认降低概率或影响;转移,通过合同、保险或外部服务转出部分责任,但项目团队仍需监控;接受,当处理成本高于影响时明确接受,并备好应急和恢复方案。涉及合同交付、违约和责任边界时,可用合同条款对比的提示词整理差异,最终判断交给业务或法律负责人。

预兆成真:这一行从风险表搬进问题清单

风险清单里的某一行,触发信号一旦成立,就说明它已经不再是”可能发生”,而是”正在发生”——这时候把它原样挪进问题清单,别留在风险表里自欺欺人。问题清单也叫 Issue Log,用来跟踪已经发生、正在影响项目的事项。

问题描述同样有讲究。”数据库有问题”是原因猜测,不是问题现象;”客户数据质量差,需要后端尽快处理”也没法复现、没法分级、没法判断什么时候能关。更可靠的记录是:”7月22日14:10,在测试环境导入客户表时,20条记录中有2条因手机号包含空格失败,系统返回错误码E102;失败样本和日志已附。”先记可观察事实,再由负责人验证根因。来自聊天记录的明确动作,可以先用聊天记录转待办的提示词提出来,再判断哪些已经构成问题。

项目问题现象证据影响优先级负责人下一动作根因和关闭标准八个字段

可直接复制的项目问题清单提示词

把会议记录、测试结果、工单和群聊截图贴进去,让AI按下面的结构整理成可验证、可关闭的问题清单。

你是一名项目问题登记助理。请根据我提供的会议记录、测试结果和沟通材料,提取已经发生并影响项目的问题,整理成可跟踪、可验证、可关闭的问题清单。不要编造根因、优先级、责任人、修复结果或完成日期。

项目名称:[填写]
项目目标和当前阶段:[填写]
原始记录:[粘贴会议、测试、工单或群聊内容]
已有证据:[截图、日志、样本、时间和环境]
团队角色:[填写可以负责确认和处理的角色]
里程碑与限制:[填写]
优先级标准:[如P0-P3定义,没有则写待制定]

请输出:
1. 问题清单表格,每条包含:
   - 问题编号和简短标题
   - 发现时间、发现人和环境
   - 可观察现象
   - 复现步骤和证据位置
   - 影响对象、范围和严重程度
   - 紧急程度与优先级依据
   - 当前状态
   - 问题负责人
   - 下一动作、执行人、截止时间和预期输出
   - 已验证根因或待验证假设
   - 临时绕行方案
   - 关闭标准、验证人和关闭证据
2. 非问题事项:风险、普通任务、重复记录和信息不足项
3. 需要立即升级的问题及依据
4. 信息缺口:缺少日志、样本、时间、环境或责任边界的条目

规则:
- 先写实际现象,再写原因假设,未验证原因不得写成结论
- 相同现象只有在环境、影响和处理方式一致时才能合并
- 严重程度表示影响大小,优先级表示处理顺序,两者不能混用
- 负责人负责推动问题关闭,不代表一定是造成问题的人
- 下一动作必须具体到执行人、日期和可观察输出
- 关闭不能只写"已处理",必须包含修复、回归、验收和证据
- 涉及数据泄露、资金、安全或大面积不可用时标记立即升级

输出后自检:
- 每条问题是否已经发生并有事实证据
- 是否能由另一名成员按记录复现或核对
- 优先级是否引用统一标准
- 下一动作是否能直接进入任务系统
- 关闭标准是否可以客观验证

别把”严重程度”和”优先级”填成一个数

严重程度描述影响大小——数据丢失、核心流程不可用、少量用户受影响;优先级描述处理顺序——还会考虑有没有绕行方案、是否临近上线、资源够不够。高严重问题通常优先,但两者不是一回事。团队先约定P0到P3的标准,再让AI按标准归类,不然”这个很急”和”这个很严重”能吵到项目结束。

一个问题要关闭,必须走完四步:修复或执行已批准的处理方案;按原复现步骤验证现象消失;完成相关回归测试,确认没引入新问题;由指定验证人确认,并附日志、截图或验收记录。关闭不能只写”已处理”,这三个字证明不了任何事。

问题大到要改范围,就该走需求变更单

问题清单里攒了一批高影响问题之后,经常出现一个局面:要把问题彻底解决,就得改范围、改验收标准、改交付日期、加预算,或者动外部承诺。这时候不能再靠问题清单里的”下一动作”硬扛,应该正式走需求变更流程。什么时候该走?只要修改会改变已确认的范围、验收标准、交付日期、预算、外部承诺或关键技术方案,就应进入正式变更流程;单纯修正错字、在原验收标准内调整实现细节,通常不需要完整变更单,但仍要留痕。

需求变更单不是”领导说加一个功能,所以记录一下”。它的核心是让决策人看清:为什么要变、具体改变什么、影响哪些里程碑、要增加多少资源、怎么测试、失败后怎么恢复。AI能整理影响项,但不能替业务负责人批准变更,也不能凭经验猜工期和成本。

以”新增短信验证码登录”为例。原需求是本期仅支持账号密码登录,7月30日完成业务验收;变更提议是本期待增加短信验证码登录,理由是部分用户忘记密码导致客服咨询增加。一张像样的变更单要写清楚:

  • 业务证据:最近两周登录类工单中38%与忘记密码有关,但尚未确认短信登录能减少多少工单。
  • 范围变化:新增验证码发送、频率限制、过期处理、手机号校验和异常提示。
  • 进度影响:开发和测试负责人初步评估增加4个工作日,原验收日期需重新确认。
  • 成本影响:新增短信服务费用和供应商配置,金额待采购确认。
  • 测试影响:增加发送成功、过期、错误次数、限流、无手机号和渠道失败场景。
  • 替代方案:本期优化找回密码入口,短信验证码登录进入下一版本。
  • 回滚方案:通过功能开关关闭短信入口,保留账号密码登录。

注意这个示例没有因为”用户需要”就自动批准——数据、成本和日期的不确定项都交给了对应负责人。审批结果通常只有四种:批准;附条件批准(满足预算、技术验证或资源条件后执行);延期(价值存在但信息或资源不足,进入指定版本再评估);拒绝(收益不足或代价过高,记录理由)。需要一份能直接拿去评审的完整模板时,可以参考《AI怎么写需求变更单:变更原因、影响评估、审批和回滚提示词》,里面有逐字段的说明。变更批准后,应把新日期和动作同步到项目周报,别让变更”批了就消失”。

需求变更业务价值范围变化进度影响成本资源质量测试依赖风险和回滚方案七维评估

可直接复制的需求变更单提示词

下面的提示词会生成一份可评审的变更单:先看清原需求和新需求差在哪,再逐项评估影响,最后把回滚和审批记录的位置留好。

你是一名需求变更评估助理。请根据原需求、变更提议和项目事实生成一份可评审的需求变更单。不要编造业务收益、工期、成本、资源承诺、技术实现或审批意见。

项目名称:[填写]
原需求与验收标准:[粘贴已批准内容]
原计划与里程碑:[填写日期和交付物]
变更提议:[新增、删除或替换什么]
变更原因与证据:[用户反馈、政策、数据或业务事件]
当前完成状态:[填写已完成和进行中事项]
参与团队与依赖:[填写]
已知约束:[预算、合同、合规、上线窗口等]
可选方案:[如有]
最晚决策时间:[填写]

请输出:
1. 变更摘要:原内容、拟变更内容、提出人、提出日期和决策截止时间
2. 业务价值:要解决的问题、证据、预期结果和无法确认项
3. 范围差异表:新增、删除、替换、不变内容
4. 影响评估:进度、人员、成本、测试、数据、接口、运营、合同和合规
5. 方案比较:保持原方案、接受变更、拆分到后续版本等选项及代价
6. 实施与回滚:前置条件、步骤、验证方法、暂停条件和恢复状态
7. 决策记录:批准、附条件批准、延期或拒绝,保留理由和批准人位置
8. 待确认问题:缺少证据、冲突信息和需要专业人员判断的事项

规则:
- 变更理由不等于批准理由,必须同时展示收益和代价
- 工期、成本和资源没有负责人确认时标记"待评估"
- 已完成工作可能产生返工时必须单独列出
- 测试影响要覆盖正常、异常、权限、数据和回归场景
- 涉及合同、财务、隐私、安全和法律事项时只做识别,不给专业结论
- 不删除原需求和原计划,确保评审者能看到差异

输出后自检:
- 是否能一眼看出原需求和新需求的差异
- 是否列出了对日期、人员、成本和测试的影响
- 是否提供了至少一个不实施当前变更的替代方案
- 回滚方案是否说明触发条件和恢复状态
- 决策结果是否有明确批准人和时间

一张表怎么转起来:维护节奏和AI的边界

风险登记表不是写一次就完事。项目启动时建立初版;之后每次周会只重点复查高等级风险、触发信号变化和逾期动作;里程碑、范围或外部依赖一变,立刻补充新行;项目结束时对照实际问题,复盘哪些风险被准确识别、哪些触发信号无效,把结论喂给下一个项目当历史输入。需要用数据验证风险是否真的影响了指标时,可以结合AI数据分析报告提示词,把事实和原因假设分开,别把相关性直接写成根因。

最后说清楚AI的失败边界,免得把工具当成算命先生。第一,AI列出一大串通用风险,不代表覆盖了你的真实项目,关键证据仍来自计划、依赖和历史记录。第二,”高、中、低”不是AI测出来的客观数值,应由团队按统一标准评估。第三,风险责任人不是背锅人,责任落在监控、升级和推动应对动作上。第四,涉及法律、财务、安全、隐私和人身风险,AI只能辅助整理,不能替专业人员下结论。同样,AI不能从一句”系统很慢”判断根因,也不能把提出问题的人自动设为负责人;安全事故、资金异常、隐私泄露和生产大面积故障,应按组织应急流程立即升级。

一张风险登记表,从没发生的预兆记到已发生的问题,再从问题追到要审批的变更——字段一路长,责任人一路换,但”留证据、给责任、设日期”这三件事始终不变。把这张表转起来,比任何花哨的项目管理工具都管用。风险动作进入执行阶段后,还可以用工作交接清单明确交付物和接收人;需要完整的需求变更单模板和审批细节,随时回看需求变更单写法这一篇。

AI工坊 面向普通人的 AI 实践教程站。专注职场办公、提示词与工具选择, 每篇教程都包含可直接复制的提示词、真实输入输出示例和失败边界说明。

内容说明:本站教程中的提示词与方法均经实际测试后发布;文中不出现未标注来源的数据, 也不对使用效果做收益承诺。AI 负责辅助,涉及事实、责任与对外承诺的内容请你本人确认后再使用。

工具说明:站内在线工具完全在你的浏览器本地运行,不联网、不调用 AI 接口, 填写内容不会上传到本站或任何第三方。

联系:联系我们 | 发现内容失效或有误,欢迎告知,我们会核实后更新。

版权所有 © 2026 AI工坊 · 普通人的 AI 实践工具库 | 京ICP备2026047205号-2
